伟德国际(bevictor·1946)源自英国官方网站-近年来,我国政府高度重视装配式建筑发展。中央国务院印发了《关于进步加强城市规划建设管理工作的若干意见》提出力争用十年左右时间,使装配式建筑占新建建筑的比例达到30%。随后,国务院办公厅和各省、市关于发展装配式建筑的政策文件相继出台。
如何保证政策落地实施相关人才队伍的建设是关键。在政府大力支持下行业、企业要不断加大装配式建筑工程管理人员和技术工人的培训力度。对构件装配工,灌浆工等关键工种。开展形式多样的岗位技能培训,促进传统建筑工人向装配式建筑产业化工人转型。
为此,北京市住房和城乡建设委员会组织相关企业和专家摄制完成建筑工人培训教育公益讲座教学片,教学片第一集构件装配工。

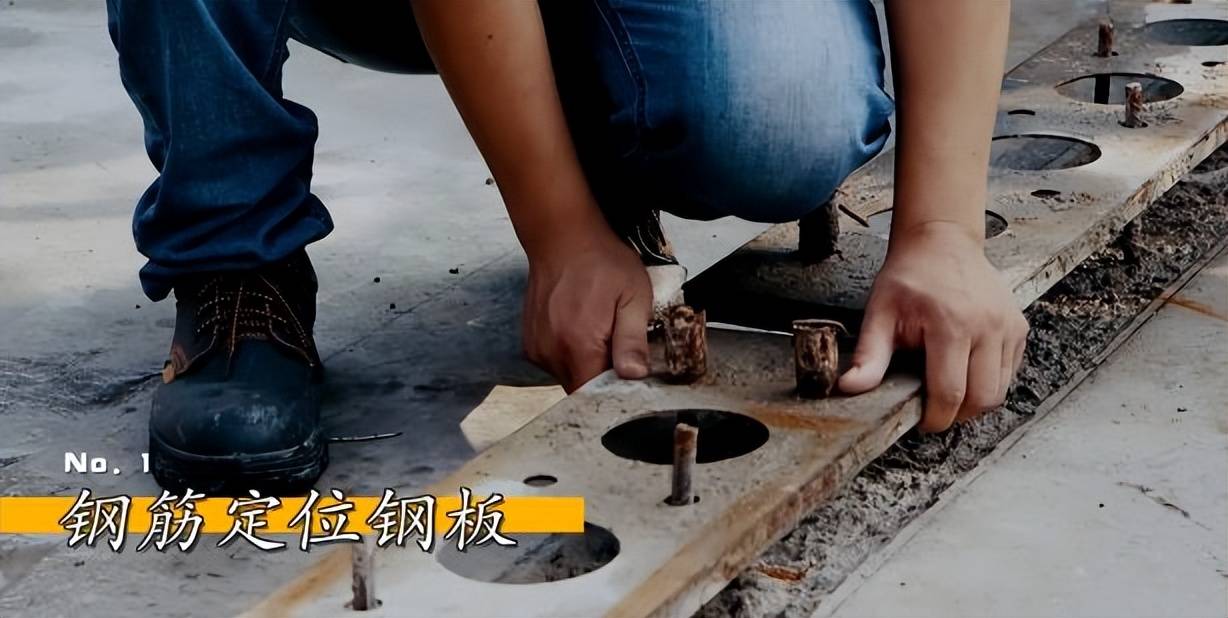

定位钢板在制作上要保证它的强度。一般采用三到四毫米的钢板,周边使用小方钢龙骨进行圈边固定。

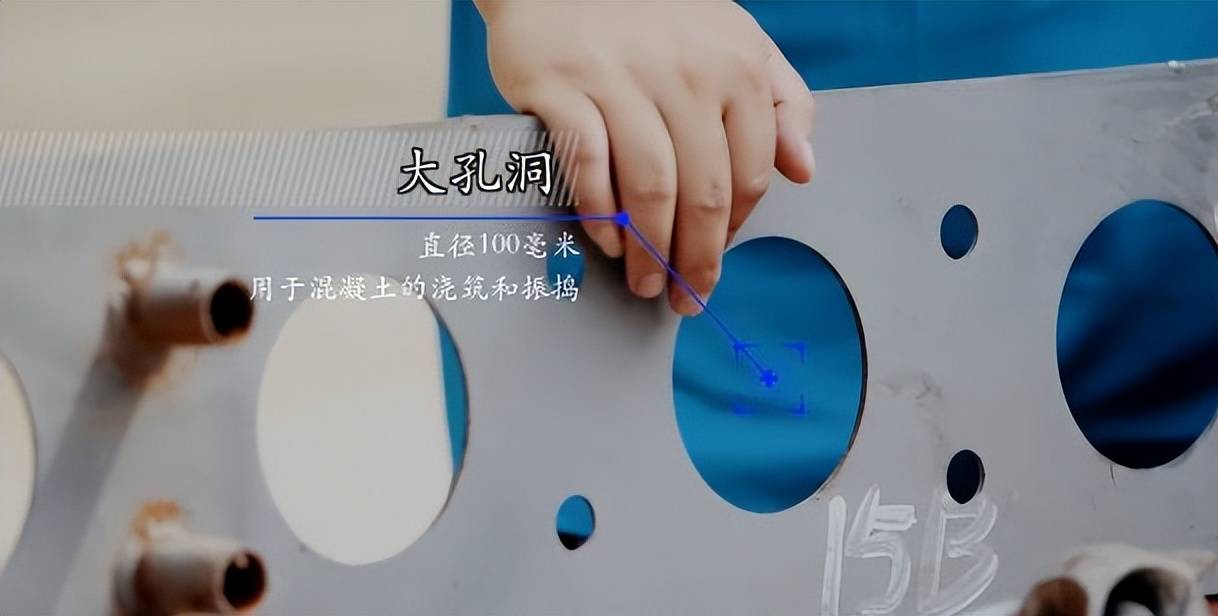

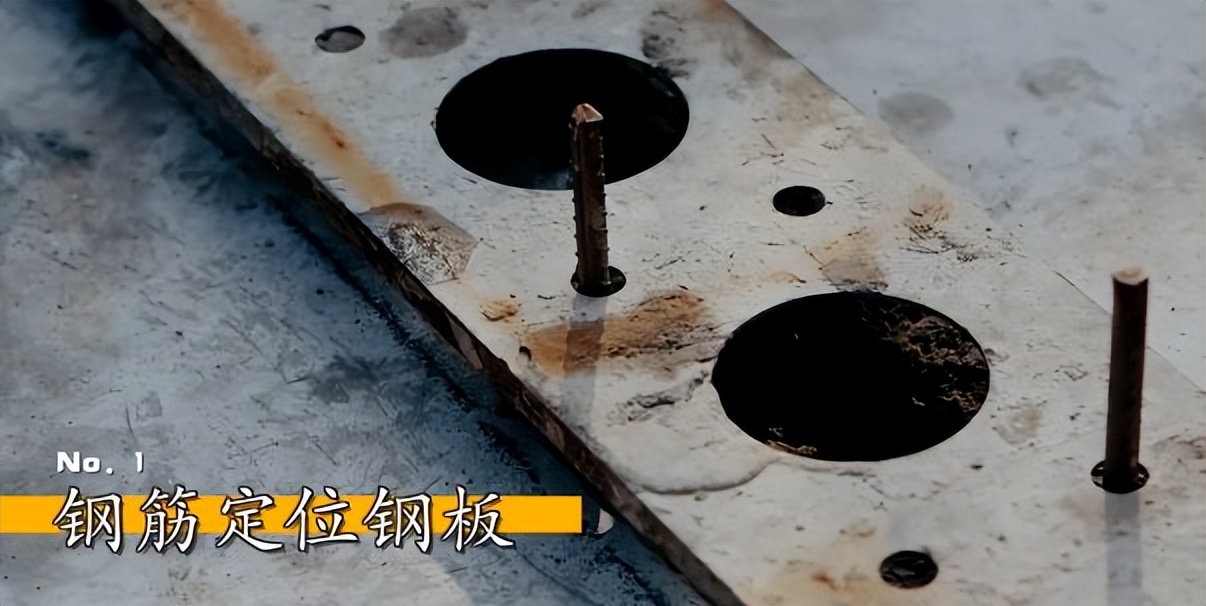

板面上有两种孔洞,一种是大孔洞,直径是100mm。大孔洞的作用是用于混凝土浇筑和振捣。

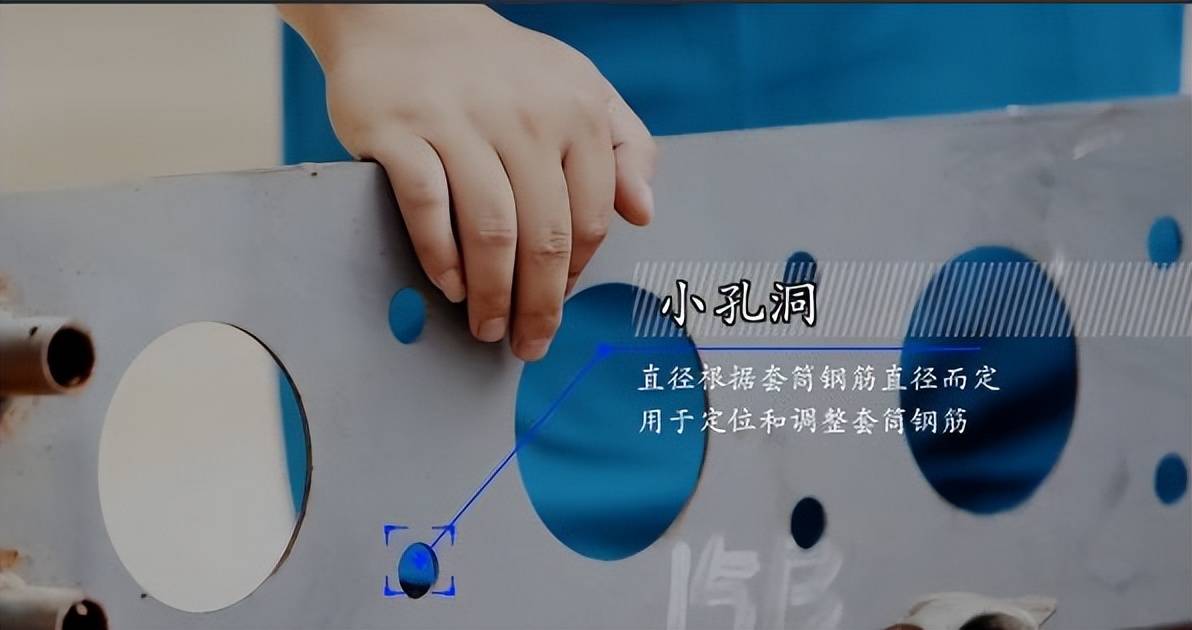

另一种是小孔洞,小孔洞的作用是用于定位和调整套筒钢筋。小孔洞的尺寸是根据套筒钢筋的直径而定。

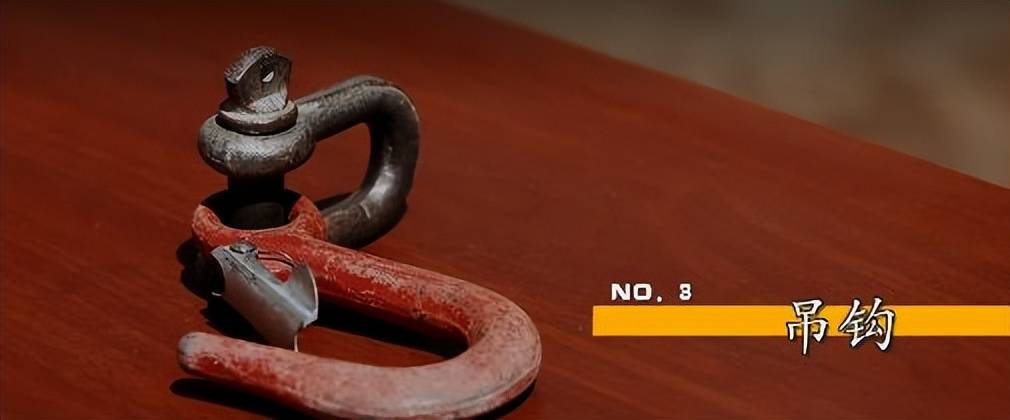

鸭嘴吊具是吊装墙体和楼梯等预制构件的专用吊装工具,是配合预埋的吊钉进行吊装的。

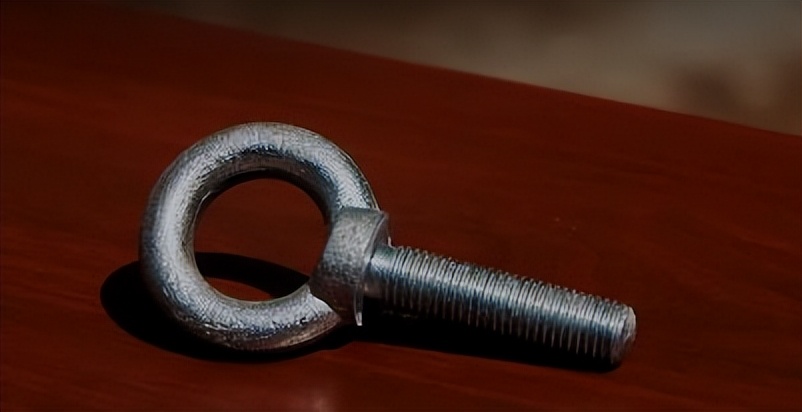

万向吊钉是吊装PCF板的专用吊装工具,是配合PCF板中预埋的套筒一起使用。

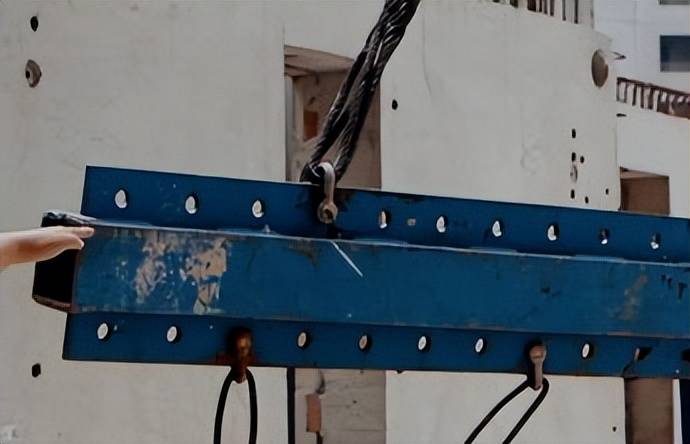

吊装钢梁的制作是由专业厂家进行的,它在制作前需要对吊装钢梁的受力进行核算,它的长度是根据不用构件的尺寸进行设计的。另外,吊装钢梁的上下有两排孔洞。
上面一排孔洞是用于跟塔吊的钢丝绳连接,下面一排孔洞是根据构件不同的吊钉位置进行连接。
准备好基础工具,开始进行预制构件的起吊和安装。构件的种类不同,所需要准备的工作和吊装的工艺完全不同。
下面分别对四种常用构件:预制墙体,预制楼梯,预制叠合板和预制悬挑板进行介绍。

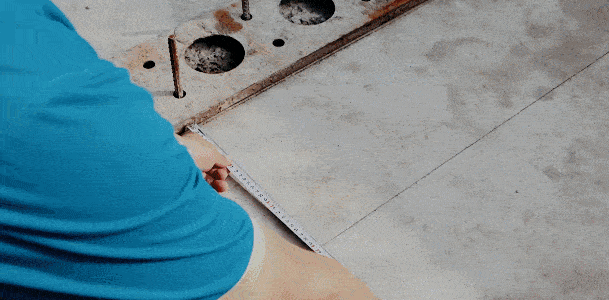

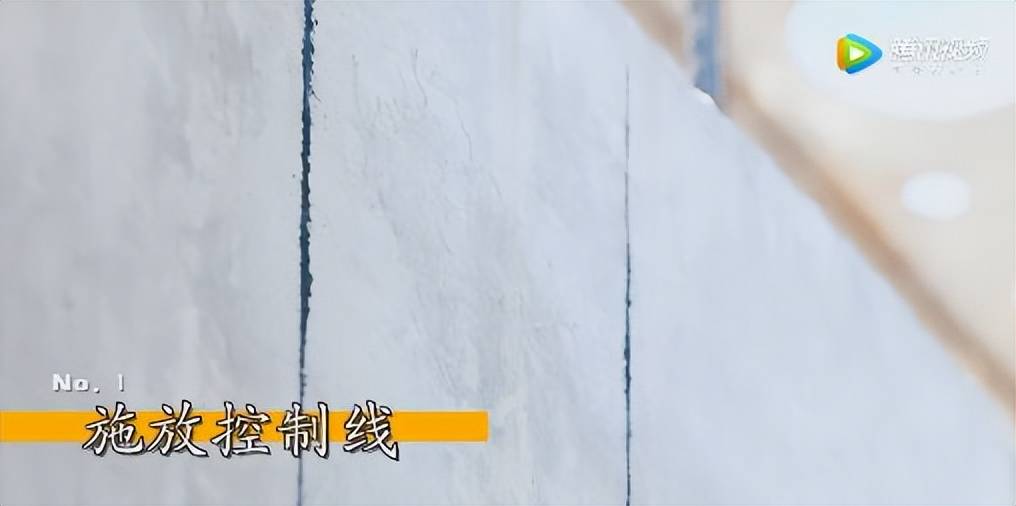

第二、应在顶板上施放竖向构件墙身50或30线。构件边缘及墙端实线。构件门窗洞口线。
第三、应将临时斜支撑与其连接件提前安装在顶板上。若竖向构件存放区条件允许。可提前将临时斜支撑连接件安装在竖向构件上。
第四、应进行竖向构件底部标高调整。使用水准仪对预埋抄平螺栓或垫片的标高进行调整及校核。
第五、预制外墙外侧封边,预制外墙安装前应用PE条或其他弹性材料先进行外墙外侧封边。PE条应固定在下层预制外墙保温层上且安装牢固。

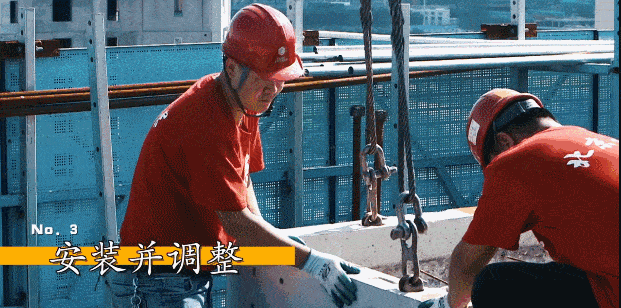

第三步,构件入位后,初步校核构件与安装位置线偏差。将临时斜支撑利用电动板手安装牢固并摘钩。

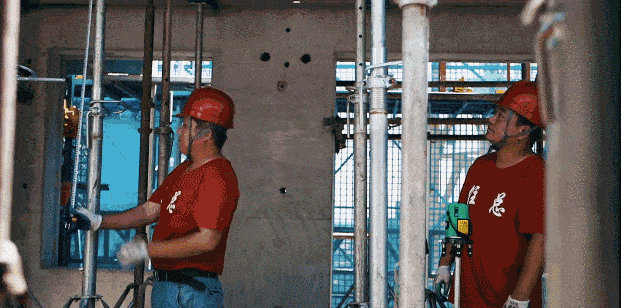

竖向构件吊装安装作为吊装安装重头戏。难度最大的是套筒灌浆钢筋对位及竖向构件安装位置。
1、根据图纸要求,在墙上口施放叠合板安装位置控制线。避免叠合板安装时的累积误差。

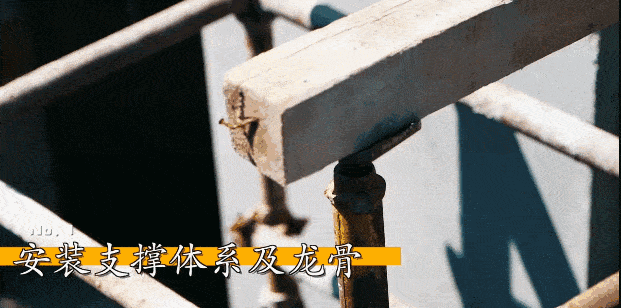

2、应根据设计图纸及方案要求安装独立支撑及龙骨。并用三角支架临时固定。

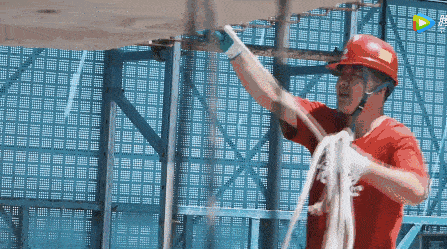

第一步、根据设计要求,在叠合楼板吊点位置安装好吊具。叠合楼板起吊前要检查吊具是否安装牢固。

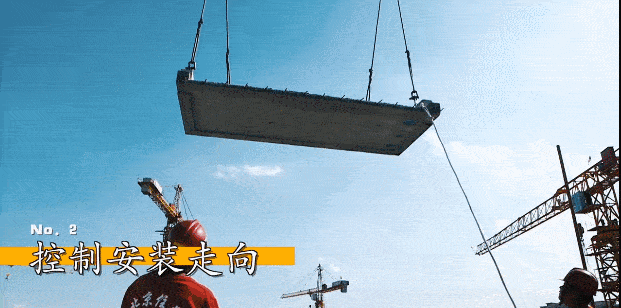

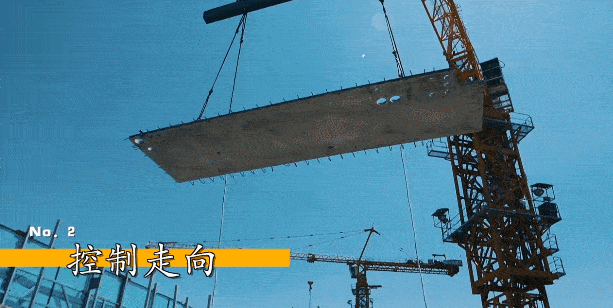

第二步、叠合楼板吊运至操作面四米左右位置时,利用引导大绳初步控制叠合楼板走向。
待叠合楼板下落至操作工人可用手接触的高度时,再按照叠合楼板安装位置线进行安装。

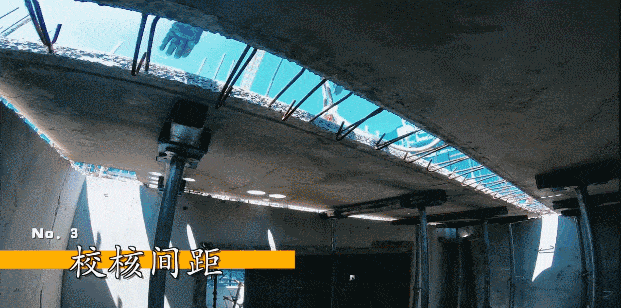

第三步、叠合楼板安装完成后。根据叠合楼板安装位置线校核叠合楼板的板带间距。
叠合楼板的安装和现浇楼板施工相比较,它的优势有:现浇楼板采用满堂红的支撑体系。而叠合楼板采用更加便捷和快捷的独立支撑体系。另外,叠合楼板节省了大量的顶板模板的施工任务和钢筋绑扎的施工任务,从而提升了施工效率。
第二,应在叠合板上施放内外控制线,在悬挑板两侧下层墙体上口施放左右位置控制线。

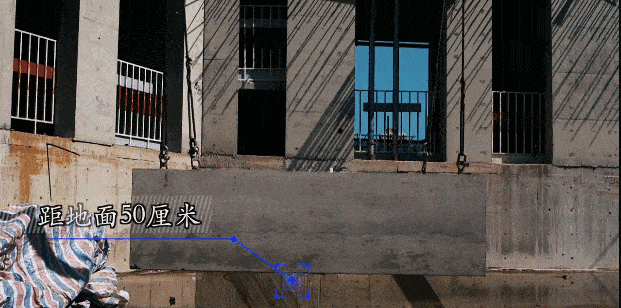

悬挑板起吊前要检查吊具是否安装牢固。起吊至距离地面50cm稍作停顿。无滑钩、脱落情况再继续起吊。
第二步。利用引导大绳初步控制悬挑板安装走向。待悬挑板下落至操作工人可用手接触的高度,按照悬挑板左右、内外位置控制线进行安装并调整。
水平构件在安装过程中重点控制问题:叠合楼板和悬挑板在安装的方法上大致一样。主要控制其标高和两个水平方向的位置即可满足安装要求。另外,叠合楼板在安装过程中还要控制楼板间的累积误差。

另外,由于预制楼梯为清水混凝土面层,为避免后期造成磕碰。应在安装后及时用竹胶板和多层板进行成品保护。
装配式吊装作业是装配式建筑施工工艺的重要环节。对装配式关键工种知识、方法的传播,是促进行业创新发展,建设装配式专业技能人才队伍、适应新时代发展的新要求、是助力建设行业蓬勃发展、弘扬大国工匠精神、成就中国梦的重要体现。
